解讀鋼結構夾層的施工流程

信息來源:www.hcsjw.cn   2024-10-09 17:49:29

鋼結構夾層的施工流程一般如下:

一、施工前準備

  1. 設計規劃
    • 首先要根據建筑的實際用途、空間要求和承載能力等因素進行鋼結構夾層的設計。設計內容包括夾層的平面布局、梁和柱的間距、鋼材的型號規格等。例如,對于一個工業廠房內的辦公夾層,需要考慮辦公區域的劃分、人員和設備的荷載,設計合理的梁柱結構來滿足承載要求。
    • 設計圖紙要經過人員審核,確保符合建筑規范和安全標準。
  2. 材料采購與檢驗
    • 根據設計要求采購鋼材,包括工字鋼、槽鋼、角鋼等主要結構材料,以及連接用的高強螺栓、焊條等輔助材料。采購時要選擇質量合格的產品,要求供應商提供質量證明文件。
    • 材料進場后,需要進行檢驗。對于鋼材,要檢查其規格、型號是否符合設計要求,表面是否有明顯的缺陷,如裂縫、銹蝕等。對高強螺栓要檢查其扭矩系數等性能指標,焊條要檢查其型號和保質期等。
  3. 場地清理與測量放線
    • 清理施工現場,將夾層施工區域內的雜物、障礙物等清理干凈,為后續施工提供良好的場地條件。
    • 進行測量放線,確定夾層的位置和標高。使用水準儀、經緯儀等測量工具,在原建筑結構上標記出柱腳、梁的位置等關鍵控制點,保證鋼結構夾層的位置準確。

二、基礎與預埋件施工

  1. 基礎施工(若需要)
    • 如果夾層的柱腳需要獨立基礎,要按照設計要求進行基礎開挖?;A(chǔ)的尺寸、深度和配筋等要符合設計規范,例如,對于承載較大荷載的柱腳基礎,可能需要挖掘較深的坑基,并配置足夠的鋼筋來增強基礎的承載能力。
    • 基礎混凝土澆筑前,要對鋼筋和模板進行檢查,確保鋼筋的位置正確、模板牢固。澆筑過程中要注意振搗密實,防止出現蜂窩、麻面等質量問題。
  2. 預埋件安裝
    • 對于通過預埋件與原建筑結構連接的鋼結構夾層,要在原結構上準確安裝預埋件。預埋件的位置和標高誤差要控制在允許范圍內,一般位置偏差不超過 ±10mm,標高偏差不超過 ±5mm。預埋件與原結構的連接要牢固,如通過化學錨栓或膨脹螺栓連接時,要保證螺栓的錨固深度符合要求。

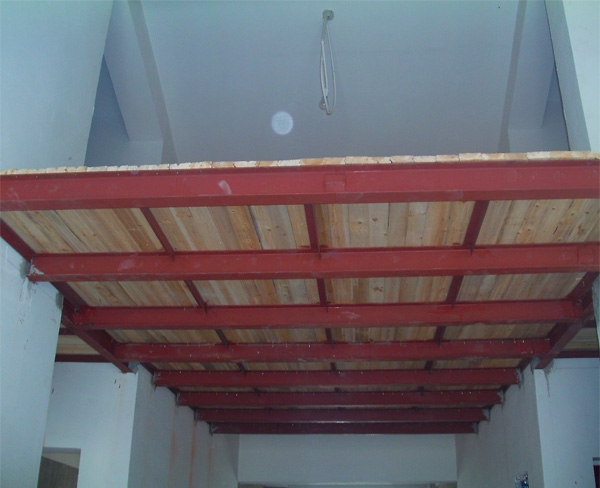

三、鋼結構安裝

  1. 鋼柱安裝
    • 首先安裝鋼柱,將鋼柱吊裝到預定位置,通過地腳螺栓或預埋件與基礎連接。在吊裝過程中,要使用合適的吊具,如鋼絲繩、卡環等,并保證鋼柱的垂直度。一般通過兩臺經緯儀在相互垂直的方向進行觀測,調整鋼柱的垂直度,允許偏差根據柱子的高度而定,例如,對于高度不超過 10m 的鋼柱,垂直度偏差不超過 10mm。
    • 鋼柱安裝就位后,要及時進行臨時固定,如使用纜風繩或支撐等,防止鋼柱在后續施工過程中發生位移。
  2. 鋼梁安裝
    • 鋼梁在安裝前要進行預拼裝,檢查鋼梁的尺寸和連接節點是否符合要求。然后將鋼梁吊裝到柱頂?shù)念A(yù)定位置,與鋼柱通過高強螺栓或焊接進行連接。
    • 采用高強螺栓連接時,要注意螺栓的擰緊順序和擰緊力矩。一般是從中間向兩邊對稱擰緊,擰緊力矩要符合設計要求,通過扭矩扳手進行控制。采用焊接連接時,要保證焊接質量,焊縫的高度、長度等要符合設計規范,并且要進行焊縫探傷檢測。
  3. 鋼構件校正與固定
    • 對安裝好的鋼柱和鋼梁進行校正,主要是檢查和調整其垂直度、水平度和軸線位置等。對于不符合要求的構件,通過千斤頂、手拉葫蘆等工具進行調整。
    • 校正完成后,對鋼結構進行終固定,如將地腳螺栓擰緊,將高強螺栓的終擰扭矩檢查合格,將焊接處補焊完善等,確保鋼結構的整體穩定性。

四、樓承板鋪設

  1. 樓承板吊運與鋪設
    • 將樓承板吊運到鋼結構夾層上,按照排版圖進行鋪設。樓承板的鋪設方向要正確,一般是垂直于鋼梁方向鋪設。在鋪設過程中,要注意相鄰樓承板之間的搭接長度,一般搭接長度不小于 50mm。
    • 樓承板要與鋼梁進行可靠連接,如通過點焊或使用自攻螺絲連接。連接點的間距要符合設計要求,一般每波峰或波谷處設置一個連接點。
  2. 樓承板拼接與收口處理
    • 對于大面積的樓承板鋪設,需要進行拼接。拼接處要平整,保證在同一平面上。對于邊緣和洞口等位置,要進行收口處理,如采用收邊板或角鐵進行包邊,使樓承板的邊緣整齊、牢固,同時滿足防水等要求。

五、鋼筋綁扎與混凝土澆筑(若采用鋼筋混凝土組合樓板)

  1. 鋼筋綁扎
    • 在樓承板上按照設計要求進行鋼筋綁扎。一般先綁扎底部鋼筋,然后設置馬凳筋,再綁扎上部鋼筋。鋼筋的規格、間距和錨固長度等要符合設計要求。例如,對于雙向板的鋼筋,要保證縱橫方向的鋼筋交叉點都進行綁扎,綁扎牢固。
    • 要注意鋼筋的保護層厚度,可通過設置墊塊來保證,墊塊的間距一般不大于 1m,呈梅花形布置。
  2. 混凝土澆筑
    • 混凝土澆筑前,要對模板(樓承板)和鋼筋進行檢查,確保其質量合格。混凝土的配合比要符合設計要求,要具有良好的和易性。
    • 澆筑過程中,要注意振搗密實,防止出現漏振或過振現象。對于有坡度或高差的部位,要采用合適的澆筑方法,如分層澆筑等?;炷翝仓瓿珊螅M(jìn)行養護,一般采用覆蓋塑料薄膜或?yàn)⑺B(yǎng)護等方式,養護時間不少于 7 天。

六、質量檢查與驗收

  1. 鋼結構檢查
    • 對鋼結構的構件尺寸、連接節點、焊縫質量等進行檢查。檢查構件尺寸是否符合設計要求,偏差是否在允許范圍內;連接節點的高強螺栓擰緊力矩是否合格,焊接焊縫是否有缺陷等。
    • 采用無損檢測技術(如超聲波探傷、磁粉探傷等)對重要焊縫進行檢測,確保焊縫質量達到設計標準。
  2. 樓承板及混凝土檢查(若有)
    • 檢查樓承板的鋪設質量,包括平整度、連接牢固程度等。對于混凝土樓板,檢查其強度是否符合設計要求,可通過制作混凝土試塊進行抗壓強度試驗。同時檢查混凝土表面質量,如是否有裂縫、麻面等缺陷。
  3. 整體驗收
    • 按照建筑工程質量驗收規范和設計要求,對鋼結構夾層的整體質量進行驗收。驗收合格后,方可投入使用。
